Contraloría advierte retraso en proyecto de Alcantarillado y tratamiento de aguas residuales(ptar)

La Contraloría emitió un informe referido al proyecto de inversión “Mejoramiento y ampliación del servicio de alcantarillado y tratamiento de aguas residuales en los distritos de Nuevo Chimbote y Chimbote”, donde advierte que la cámara de bombeo Atahualpa no tiene terreno saneado. El proyecto lo ejecuta el PNSU.

El terreno proyectado para la implementación de la cámara de bombeo de desagüe CBD “Atahualpa” no cuenta con saneamiento físico legal, ni libre disponibilidad formal, lo que podría afectar el cumplimiento del cronograma del proyecto, así como la entrega oportuna y la puesta en marcha del servicio en beneficio de la población de 531 339 habitantes.

Señala el informe  que han transcurrido 255 días calendario desde el inicio de la consultoría (20 de mayo de 2024), sin que se haya obtenido el saneamiento físico legal de la CBD – Atahualpa, lo cual podría continuar generando mayores retrasos en la ejecución de los servicios restantes, según Formato 07-A del Estudio de Pre-inversión.

Dicho terreno no tiene libre disponibilidad, toda vez que forma parte de un predio de mayor extensión inscrito a nombre del Proyecto Especial CHINECAS, pero que, en la práctica, se encuentra bajo el dominio de la Asociación Agropecuaria “Los Amautas”, quienes solo han manifestado su aceptación para ceder el área mediante acuerdos y compromisos pendientes de formalización.

En tal sentido, la independización, liberación y transferencia del área requerida aún se encuentra sujeta a procedimientos administrativos y decisiones del Consejo Directivo del Proyecto Especial CHINECAS, así como a la aplicación de mecanismos legales previstos en la normativa vigente, lo que podría generar riesgos de retrasos en la disponibilidad del terreno.

El informe No. 001-2026-OCI/3948-SCC, corresponde al periodo del 20 de febrero al 3 de marzo del 2026, fue elaborado por el Órgano de Control Institucional (OCI) del Programa Nacional de Saneamiento Urbano y comunicado al director ejecutivos del PNSU para que se tomen las acciones preventivas o correctivas a la situación adversa identificada.

DATOS

– Los componentes del proyecto comprenden la construcción de una Planta de Tratamiento de Aguas Residuales (PTAR) que sirve a los distritos de Chimbote y Nuevo Chimbote con pretratamiento de cribado medio y fino, desarenador aireado y desengrasador, sedimentadores primarios, tamizado, microfiltración y otros.

– La implementación de consultoría del proyecto comprende 3 fases y 6 servicios, de los cuales se ha culminado y aprobado el Servicio 1 de la Fase 1, y actualmente se viene ejecutando el Servicio 2: “Ejecución de trabajos de campo y desarrollo de ingeniería preliminar”.

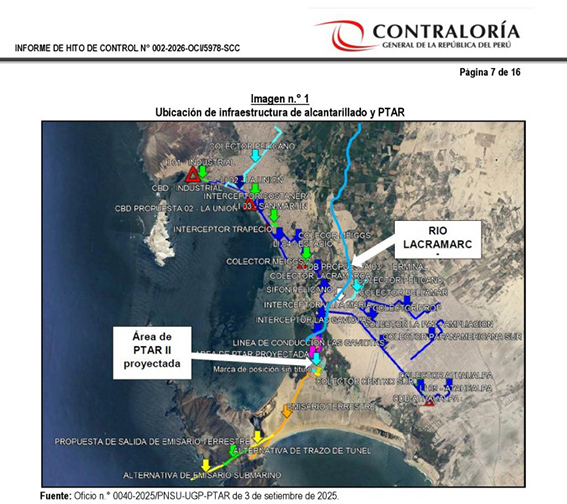

– El área de la PTAR II es de aproximadamente 50 hectáreas, con la ubicación de las infraestructuras de alcantarillado y la PTAR proyectados en las ciudades de Chimbote y Nuevo Chimbote.
