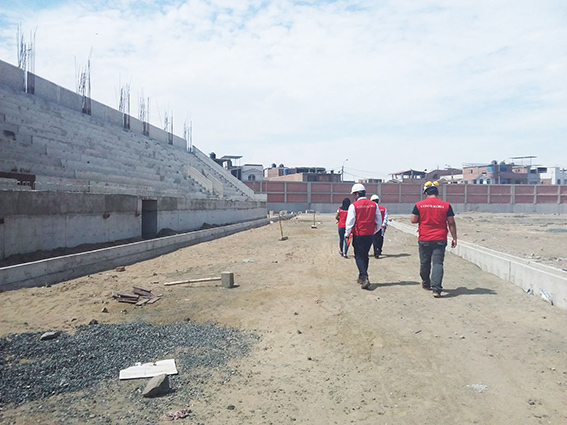

El proyecto del estadio El Polvorín está paralizado, pues la MPS resolvió el contrato con el contratista ejecutor. Ahora la Contraloría ha publicado un informe donde señala que el expediente técnico saldo de la obra tiene deficiencias y además la convocatoria de la licitación para ese saldo de obra fue anulada por el OSCE.
La obra pública paralizada se denomina oficialmente “Creación integral del servicio deportivo en la Mz F- Lt. 1 en el Pueblo Joven Señor de los Milagros, distrito de Chimbote”. la inversion es de S/13 720 394,60 y un plazo de doscientos cuarenta días. Lo cierto es que estamos en el 2026 y no se reinicia la obra.
Observaciones a las bases integradas de la L.P. N ° 001-2026- MPS-C-1 relacionado a “Requisitos de calificación”, “Otras penalidades”, “Anexo N ° 6 Oferta Económica” y “Expediente técnico de obra”; sin contemplar las disposiciones de la normativa de contrataciones públicas, conllevó a declararse la nulidad del citado procedimiento de selección, por parte del Osce, retrotrayéndose hasta la etapa de convocatoria; lo cual, afecta al reinicio de la ejecución de la obra pública paralizada.
En las observaciones identificadas por el OECE, los funcionarios de la Entidad que participaron en la contratación, no cautelaron el cumplimiento normativo que rigen las contrataciones públicas, Ley n.º 32069 “Ley General de Contrataciones Públicas”, Decreto Supremo N.° 009-2025-EF Reglamento10 de la Ley N.° 32069 y directiva N.° 005-2025- EF/54.0111; motivo por el cual, como resultado de la intervención de dicho Organismo, dispuso la nulidad del referido procedimiento de selección debiendo retrotraerse hasta la etapa de la “Convocatoria”; al respecto, la Entidad como parte de sus acciones emitió la Resolución Gerencial N.° 184-2026-GM-MPS de 2 de marzo de 2026.
Falta de trámite para la obtención de los documentos que acrediten la factibilidad sanitaria y eléctrica, que deberían ser otorgadas por las entidades prestadoras de los servicios(Sedachimbote e Hidrandina), ocasionaría retratos, paralizaciones durante la ejecución del saldo de obra N° 1, pudiendo afectar el oportuno funcionamiento del campo deportivo.
Sin la factibilidad de los servicios básicos genera un riesgo para la puesta en operatividad de la obra, pudiendo impedir la habilitación del servicio sanitario y eléctrico, y provocar retrasos en la programación contractual, replanteos de diseño e incluso la paralización de partidas críticas durante la ejecución.
Expediente técnico del saldo de obra N ° 1 presenta información técnica incompleta, así como, inconsistencias, incompatibilidades, entre otras deficiencias, generando potenciales riesgos de sobrecostos, controversias y eventuales paralizaciones durante su ejecución.
De la revisión al expediente técnico del saldo de obra aprobado mediante Resolución Gerencial N.° 091-2025-GI-MPS de 5 de diciembre de 2025, se pudo identificar deficiencias en su contenido: Falta de especificación técnica de las reparaciones estructurales en concreto; Incompatibilidad entre los planos del sistema de desagüe y el sistema de alcantarillado existente; Incompatibilidades en la especialidad de instalaciones eléctricas; Materiales con costos por encima de los precios de mercado; Análisis de costos unitarios presentan materiales e insumos sin justificación de su uso
Como resultado de los acuerdos en la mesa de coordinación sostenida entre los funcionarios de la entidad y la Comisión de Control, se suscribió el “Acta de Compromiso N.° 002-2026-CG/OC0344-SCP” de 6 de marzo de 2025, en la cual, se adoptaron compromisos de parte de los funcionarios y servidores de la Entidad.
Con base a las conclusiones y compromisos asumidos por los funcionarios, la comisión de control formula una serie de recomendaciones para garantizar la continuidad y culminación de la obra; los cuales se encuentran contenidos en el informe No. 008-2026-OCI/0344-SCP (periodo de evaluación del 16 de febrero al 14 de marzo del 2026)
El informe de control preventivo fue elaborado el Órgano de Control Institucional (OCI) de la Municipalidad Provincial del Santa; y comunicado al alcalde provincial para la atención de las recomendaciones.
