Advierten riesgos en reactivación de obra paralizada del Colegio Politécnico

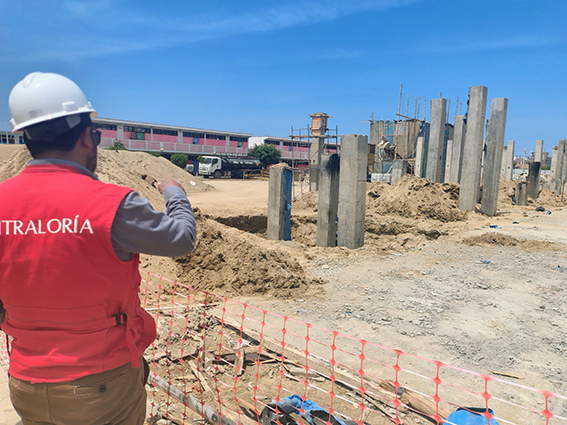

La Contraloría General de la República emitió un informe de control preventivo sobre la obra paralizada del proyecto “Mejoramiento y ampliación del servicio de educación secundaria del Colegio Politécnico Nacional del Santa”, ejecutado por la Subregión Pacífico del Gobierno Regional de Áncash, en el que identificó tres riesgos que podrían retrasar aún más la reactivación de los trabajos.

El informe de Control Preventivo n.° 026-2026-OCI/5332-SCP, elaborado por el Órgano de Control Institucional (OCI) del Gobierno Regional de Áncash, evaluó el periodo comprendido entre el 30 de marzo y el 28 de abril de 2026, y fue comunicado al gerente de la Subregión Pacífico para que adopte las medidas correspondientes y cumpla oportunamente los compromisos asumidos.

El primer riesgo identificado está relacionado con la demora en impulsar el procedimiento no competitivo para contratar al ejecutor del saldo de obra, pese a que la entidad ya cuenta con expediente técnico aprobado y certificación presupuestal. Según el informe, esta situación posterga la reactivación efectiva del proyecto educativo.

La comisión de control señaló que, aunque la entidad viene realizando acciones para continuar con la ejecución del saldo de obra mediante un procedimiento de selección no competitivo, dicho proceso no fue impulsado dentro de los plazos previstos en los compromisos asumidos durante el desarrollo del control preventivo.

El segundo riesgo advertido corresponde a la necesidad de asegurar oportunamente las condiciones requeridas para el inicio del plazo de ejecución contractual del saldo de obra. La Contraloría indicó que, si bien algunos requisitos ya están disponibles, otros dependerán de la rapidez con que se suscriban contratos o convenios con entidades prestadoras de servicios, como la Junta de Prevención y Resolución de Disputas (JPRD), así como del mecanismo de garantía para el adelanto directo, en caso sea distinto al fideicomiso.

Asimismo, el informe remarca que cualquier retraso en el cumplimiento de estos requisitos podría generar diferimientos en la reanudación efectiva de la obra.

El tercer riesgo identificado está vinculado a la revisión del expediente técnico del saldo de obra, con el fin de detectar de manera temprana posibles deficiencias u omisiones antes del reinicio de los trabajos.

En ese sentido, la comisión de control sugirió la implementación de un equipo técnico especializado encargado de absolver las consultas del contratista y de la supervisión durante el periodo de revisión del expediente técnico. De acuerdo con la Contraloría, esta medida permitiría agilizar la evaluación por parte de la entidad y reducir los plazos para el inicio de la ejecución.

Incluso, el informe advierte que, en el peor de los escenarios, la suspensión del inicio de obra debería producirse solo en una oportunidad y no repetirse una vez iniciada la ejecución de los trabajos.

Como parte del proceso de control preventivo, funcionarios y servidores de la entidad sostuvieron mesas de coordinación con la comisión de control, tras las cuales se suscribieron actas de compromiso los días 31 de marzo y 6 de mayo de 2026. En dichos documentos se establecieron acciones concretas, plazos máximos y medios de verificación orientados a solucionar los problemas que afectan la reactivación del proyecto.

La Contraloría informó además que el expediente técnico del saldo de obra fue aprobado mediante Resolución Gerencial n.° 105-2026-GRA/GSRP-G, de fecha 17 de abril de 2026, por un monto de S/ 59 millones 322 mil 775,22, cifra que incluye ejecución, supervisión y otros costos, con un plazo de ejecución de 450 días calendario.

Asimismo, el proyecto ya cuenta con la Certificación de Crédito Presupuestario N.° 00502, emitida el 27 de abril de 2026, mientras continúa el trámite del procedimiento de selección no competitivo conforme al literal k) del artículo 100 del Reglamento de la Ley N.° 32069.
