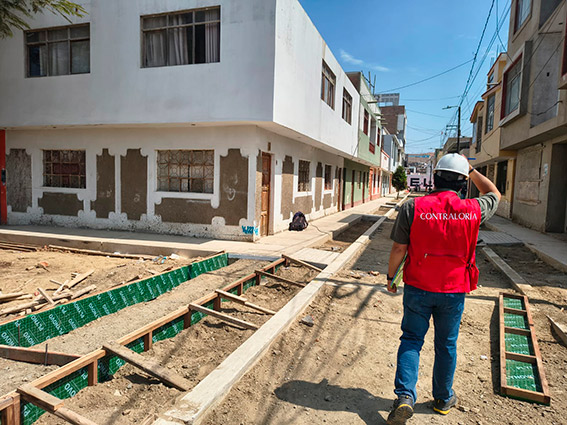

La Contraloría General de la República advirtió una serie de riesgos e irregularidades en la ejecución de la obra de mejoramiento de transitabilidad vehicular y peatonal en la urbanización El Carmen, en el distrito de Chimbote, proyecto ejecutado por la Municipalidad Provincial del Santa con una inversión superior a los S/ 5 millones.
De acuerdo con el Informe de Hito de Control N.° 027-2026-OCI/0344-SCC, elaborado por el Órgano de Control Institucional (OCI), se identificaron seis situaciones adversas durante la evaluación realizada entre el 11 y el 19 de mayo de 2026, las cuales podrían afectar la calidad, plazo y correcta ejecución de la obra denominada “Mejoramiento del Servicio de Transitabilidad Vehicular y Peatonal en el P.V. Urbanización El Carmen”.
Uno de los principales hallazgos está relacionado con incompatibilidades detectadas en el expediente técnico. La comisión de control advirtió diferencias entre el espesor de los adoquines de concreto adquiridos y especificados en planos y documentos técnicos, los cuales son de 6 centímetros, mientras que el estudio de mecánica de suelos y la memoria de cálculo establecen un espesor de 8 centímetros. Esta situación podría generar reformulaciones del proyecto, incremento de costos, controversias contractuales y una reducción en la vida útil de la infraestructura.
Asimismo, se detectaron deficiencias en el almacenamiento de materiales de construcción. Durante la inspección se evidenció acero corrugado con presencia de óxido y agregados colocados directamente sobre el terreno natural, lo que podría comprometer la calidad del concreto y acelerar el deterioro de la obra.
Otro aspecto observado por la Contraloría es la demora en la absolución de consultas técnicas formuladas por el residente de obra desde abril de 2026. Según el informe, estas consultas aún no han sido respondidas por la entidad, pese a estar relacionadas con partidas importantes como demoliciones, sardineles, veredas, rampas y estacionamientos, trabajos que continúan ejecutándose. La falta de respuesta podría ocasionar controversias y retrasos injustificados en la culminación del proyecto.
La comisión de control también alertó sobre la ausencia de profesionales claves durante la visita de inspección. En representación del contratista no estuvo presente el especialista ambiental, pese a que su participación fue presupuestada al 100 % por S/ 24 mil. De igual forma, la supervisión de obra no contó con la presencia del especialista ambiental ni del especialista en seguridad y salud en el trabajo, servicios valorizados en S/ 78 mil. Esta situación podría afectar el control técnico y administrativo de la obra, además de generar pagos por servicios no prestados.
Entre las observaciones también figura el retraso en la presentación del informe de revisión del expediente técnico por parte del contratista. El documento fue remitido 69 días después de la firma del contrato, cuando el plazo establecido era de solo 12 días, lo que habría generado el riesgo de inaplicación de penalidades y posibles ampliaciones de plazo.
Finalmente, la Contraloría advirtió que el residente de obra designado por el contratista no contaría con habilitación profesional vigente, situación que pone en riesgo la legalidad de los actos técnicos y administrativos desarrollados durante la ejecución del proyecto.
El informe fue comunicado al alcalde provincial para que adopte las acciones correctivas correspondientes y garantice la adecuada ejecución de esta importante obra vial en beneficio de la población de Chimbote.
