• Control concurrente advierte deficiencias en supervisión, seguridad de trabajadores, aprobación de adicional y entrega de información
La Contraloría General de la República alertó cuatro situaciones adversas durante el reinicio de la ejecución de la obra “Creación del servicio de energía eléctrica en el Campus II de la Universidad Nacional del Santa (UNS)”, proyecto valorizado en S/ 11 749 686.05.
Las observaciones fueron consignadas en el Informe de Hito de Control N.° 7 – Reinicio de ejecución de obra, elaborado por la Gerencia Regional de Control de Áncash, correspondiente al periodo de evaluación comprendido entre el 30 de julio y el 5 de agosto de 2026.
SUPERVISOR PARTICIPA EN OTRA OBRA

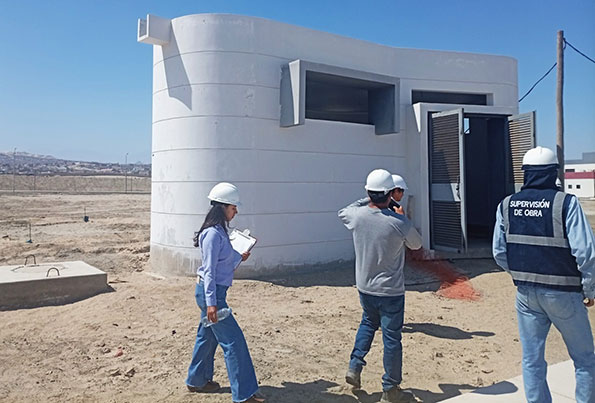

Una de las principales situaciones advertidas está relacionada con la permanencia del jefe de supervisión. Según la Contraloría, la entidad no estaría cautelando que dicho profesional permanezca exclusivamente en la obra, debido a que participa simultáneamente, en el mismo cargo, en otro proyecto ejecutado en el distrito de Marcona, provincia de Nasca, en Ica.
Para el órgano de control, esta situación podría afectar el adecuado control técnico y económico de los trabajos, así como la ejecución de la obra conforme al expediente técnico y las obligaciones contractuales.
EXCAVACIONES SIN SEÑALIZACIÓN
Otro riesgo fue detectado en los trabajos de excavación de zanjas destinados al tendido subterráneo del alimentador en media tensión de la subestación N.° 4.
La comisión de control constató que dichas excavaciones carecen de señalización y elementos de protección, lo que podría generar el riesgo de caída del personal que realiza labores en la zona.
La Contraloría advirtió que esta situación debe ser corregida para garantizar condiciones adecuadas de seguridad durante la ejecución de los trabajos.
ADICIONAL APROBADO SIN SUSTENTO SUFICIENTE
Asimismo, el informe señala que la Universidad Nacional del Santa aprobó el adicional de obra N.° 1 sin acreditar previamente el sinceramiento de la máxima demanda de energía eléctrica del Campus II.
Este aspecto ya había sido advertido por la Contraloría en el Hito de Control N.° 3. La falta de dicha acreditación podría afectar la operatividad del sistema eléctrico y el cumplimiento de los objetivos previstos para el proyecto.
INFORMACIÓN NO ENTREGADA OPORTUNAMENTE
Una cuarta situación adversa está relacionada con la entrega de información solicitada por la comisión de control.
De acuerdo con el informe, la entidad no proporciona oportunamente la documentación requerida, situación que limita el desarrollo de los procedimientos de control y dificulta la evaluación técnica durante la ejecución del servicio de control concurrente.
CONTRALORÍA PIDE ACCIONES CORRECTIVAS
El Informe N.° 11129-2026-CG/GRAN-SCC fue comunicado a la rectora de la Universidad Nacional del Santa, a fin de que se adopten las acciones preventivas y correctivas que correspondan frente a las situaciones adversas identificadas.
La obra de creación del servicio de energía eléctrica en el Campus II representa una inversión superior a S/ 11.7 millones y busca dotar de infraestructura eléctrica adecuada a esta sede universitaria.
La Contraloría continuará realizando el acompañamiento y control correspondiente, en el marco del servicio de control concurrente, para verificar la implementación de las acciones destinadas a mitigar los riesgos advertidos.
