Contraloría advierte paralización de obra vial por más de dos años en A.H. El Milagro de Chimbote

La Contraloría General de la República alertó sobre la prolongada paralización de la obra “Creación del servicio de transitabilidad peatonal y vehicular” en el asentamiento humano El Milagro, en Chimbote, proyecto valorizado en S/ 4,388,937.90 y ejecutado por la Municipalidad Provincial del Santa.

De acuerdo con el Informe de Control N.° 016-2026-OCI/0344-SVC, elaborado por el Órgano de Control Institucional (OCI), la obra permanece suspendida por un periodo aproximado de dos años debido a que la entidad edil inició su ejecución sin contar con la libre disponibilidad de todos los terrenos involucrados. Esta situación contraviene lo establecido en el artículo 41 del Reglamento de la Ley de Contrataciones del Estado.

El informe detalla que algunos tramos de la obra, específicamente en la avenida Huánuco y en la calle S/N-14, corresponden a propiedades privadas, lo que impidió la continuidad de los trabajos y derivó en dos suspensiones del plazo contractual. La última suspensión se produjo el 9 de enero de 2025, fecha en la que también culminó el plazo de ejecución, dejando sin marco temporal las actividades pendientes.

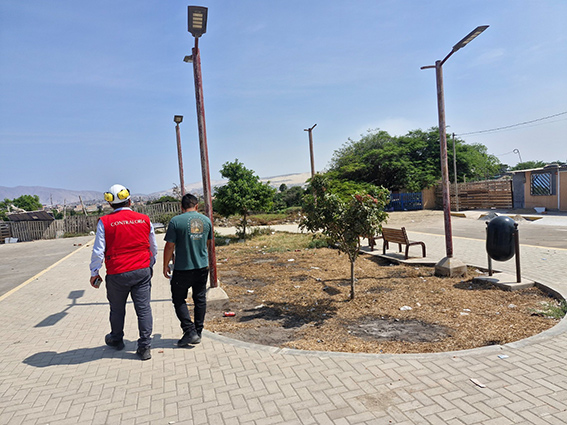

Durante una visita de inspección realizada el 31 de marzo de 2026, la comisión de control constató que la obra no ha sido concluida en los sectores comprometidos y que incluso existen elementos ya construidos que presentan deterioro debido a la paralización prolongada. Esta situación no solo impide el cumplimiento del objetivo del proyecto mejorar la transitabilidad vehicular y peatonal, sino que también limita la posibilidad de realizar mantenimiento, ya que la obra no ha sido formalmente recepcionada por la entidad.

Asimismo, la Contraloría advirtió que la falta de disponibilidad física del terreno podría generar controversias legales, solicitudes de ampliación de plazo por parte del contratista y la supervisión, así como el incremento de gastos generales y costos adicionales que terminarían afectando el presupuesto público.

El informe, que evaluó el periodo del 30 de marzo al 1 de abril de 2026, ya fue remitido al alcalde de la Municipalidad Provincial del Santa con el fin de que se adopten las acciones correctivas correspondientes y se determinen las responsabilidades que el caso amerite.

La situación expuesta refleja serias deficiencias en la planificación y gestión de obras públicas, afectando directamente a los vecinos del A.H. El Milagro, quienes continúan esperando una infraestructura vial que debió estar concluida hace más de un año. La Contraloría reiteró la necesidad de garantizar una adecuada ejecución de proyectos para evitar perjuicios económicos al Estado y asegurar el bienestar de la población.
