La Contraloría General de la República advirtió deficiencias en la ejecución de la obra de mejoramiento y ampliación del servicio de educación secundaria del colegio Politécnico Nacional del Santa, proyecto que ejecuta la Subregión Pacífico, órgano desconcentrado del Gobierno Regional de Áncash, con una inversión de S/ 62 millones 543 mil 716.62.
Las observaciones fueron identificadas durante una visita de control realizada entre el 19 y el 25 de agosto de 2026, correspondiente al Hito de Control N.° 9: “Ejecución de la obra a agosto 2026”, cuyos resultados fueron recogidos en el Informe de Control N.° 052-2026-OCI/5332-SCC.
El órgano de control identificó dos situaciones adversas que, de no ser corregidas oportunamente, podrían afectar la calidad de los trabajos, el comportamiento estructural de la infraestructura y la seguridad de los trabajadores.
OBSERVAN TRABAJOS EN CABEZALES DE PILOTES
La primera situación adversa está relacionada con el incumplimiento de algunas disposiciones establecidas en los planos del expediente técnico respecto a los cabezales de los pilotes.

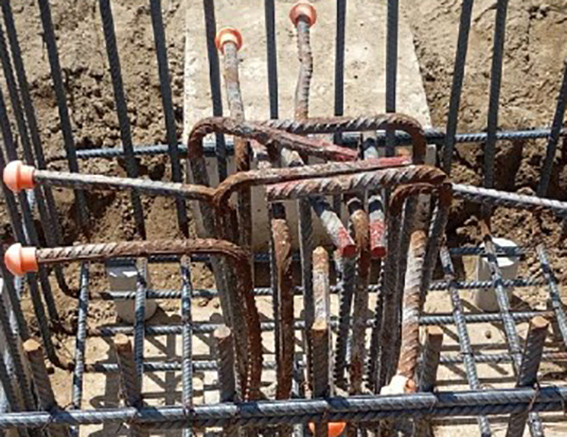

Durante la inspección, la Contraloría constató deficiencias en los trabajos de descabezado de determinados pilotes, entre ellas el corte, rotura y deformación de algunos aceros longitudinales, además de alteraciones en su alineamiento.
También se identificaron barras que no alcanzarían la longitud necesaria para conformar los ganchos previstos en los planos y ganchos orientados hacia el interior del pilote, cuando el expediente técnico establece una orientación hacia el exterior.
A ello se sumó el desprendimiento y desmoronamiento del concreto por debajo de la cota de descabezado establecida, así como la presencia de oxidación superficial y restos de concreto adheridos a elementos de refuerzo.
La situación resulta especialmente relevante debido a que, según el informe, en algunos sectores ya se venía instalando la armadura de las zapatas sin que previamente se evidenciara la reparación de las cabezas de los pilotes afectados.
Para la Contraloría, estas condiciones evidenciarían que determinados pilotes no fueron ejecutados conforme a la configuración establecida en los planos y especificaciones técnicas, lo que podría comprometer la calidad de los trabajos y el comportamiento estructural previsto para la infraestructura educativa.
El informe señala además que estos hechos podrían estar comprendidos dentro del supuesto de incumplimiento de los alcances del expediente técnico contemplado en el contrato de ejecución de obra, que establece una penalidad de 0,5 UIT por cada día de incumplimiento, previo requerimiento de la supervisión mediante anotación en el cuaderno de incidencias.
SUPERVISIÓN NO HABRÍA REGISTRADO DEFICIENCIAS
Otro aspecto observado por el órgano de control está relacionado con el trabajo de supervisión de la obra.
De acuerdo con la revisión del cuaderno de incidencias, la Contraloría señala que no se identificaron anotaciones efectuadas por el Consorcio Supervisión A y T Ingenieros respecto de las deficiencias advertidas durante la inspección.
Entre ellas figuran el corte, rotura o deformación de aceros longitudinales, la orientación incorrecta de determinados ganchos, el desprendimiento del concreto por debajo de la cota de descabezado y la continuidad de los trabajos de colocación de armaduras de zapatas sin que se hubiera evidenciado previamente la reparación de los pilotes afectados.
SUBREGIÓN PACÍFICO DEBERÁ ADOPTAR ACCIONES CORRECTIVAS
El Informe de Control N.° 052-2026-OCI/5332-SCC fue comunicado al gerente de la Subregión Pacífico del Gobierno Regional de Áncash, a fin de que se adopten las acciones preventivas y correctivas que correspondan frente a las situaciones adversas identificadas.
La obra del colegio Politécnico Nacional del Santa constituye uno de los principales proyectos de infraestructura educativa de la provincia y demanda una inversión superior a los S/ 62 millones, por lo que las observaciones formuladas por la Contraloría colocan nuevamente bajo escrutinio la calidad de la ejecución y la supervisión de los trabajos.
El informe de control corresponde específicamente a la situación de la obra verificada durante el periodo del 19 al 25 de agosto de 2026, por lo que corresponde a las entidades responsables informar sobre las medidas adoptadas para corregir las deficiencias advertidas y garantizar que la infraestructura sea ejecutada conforme al expediente técnico, las normas de seguridad y las condiciones contractuales.
